Fecha: 16, Nov, 23

El Instituto Nacional de Vías, Invías, avanzó durante la última semana en la construcción de cuatro alcantarillas de la vía provisional o “Variante Los Grillos”, en el corredor Sogamoso – Aguazul, de la Transversal del Cusiana.

De acuerdo con el informe de la Interventoría, la construcción de la variante avanza de la siguiente manera:

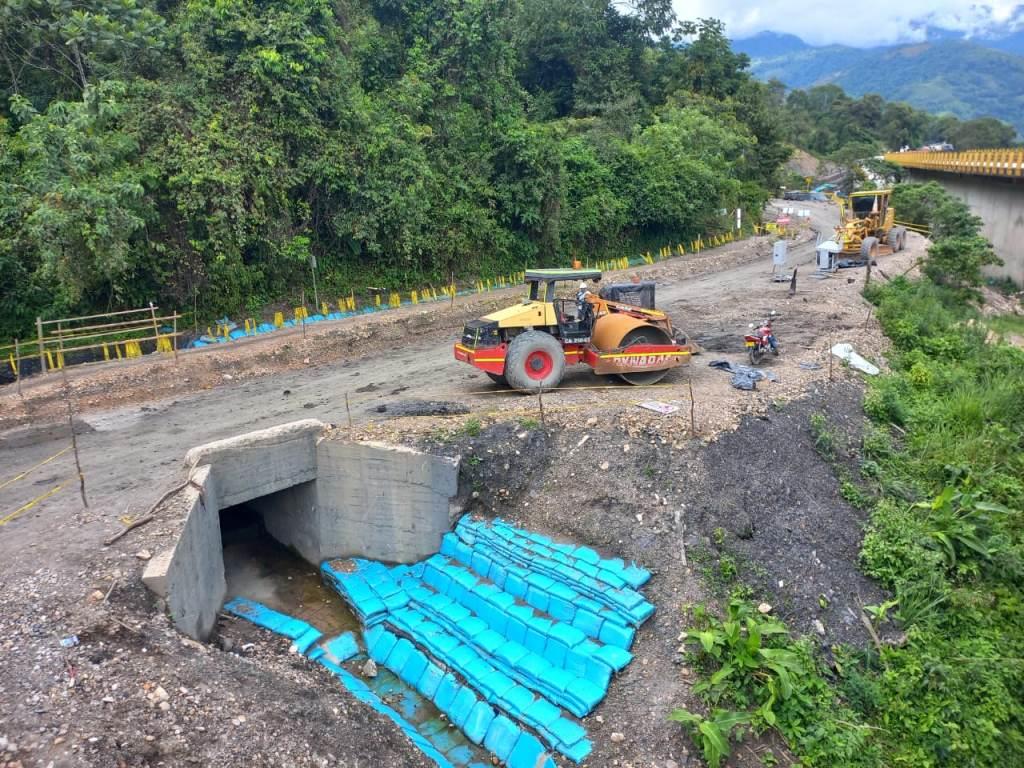

 Alcantarilla del K0+362 se ha hecho instalación de tubería, atraque y relleno, excavación mecánica y solado.

 Alcantarilla del K0+235 se ha hecho instalación de tubería, atraque y relleno.

 Alcantarilla del K0+200 se ha hecho instalación de tubería y atraque.

 Alcantarilla del K0+455 se ha hecho instalación de tubería y atraque.

Así mismo, terminó el vaciado de concreto celular en la zona de acceso al puente Chorroblanco, en el kilómetro 0+500, igualmente la excavación mecánica en roca del kilómetro 0+270 hasta el k0+285, y el mejoramiento de la subrasante (capa del suelo) del k0+320 al k0+460.

La estructura para el puente metálico de 30 metros se encuentra en obra y prosigue la excavación mecánica para buscar el nivel de cimentación de concreto celular del K0+000 al K0+290. El filtro está construido del K0+360 al K0+460, del K0+190 al K0+230, del K0+239 al K0+260 y del K0+190 al K0+177; 174 ml borde derecho de vía.

La vía provisional tendrá una longitud de 515 metros, un ancho de calzada de 5 metros, la instalación de dos puentes metálicos tipo Bailey de 50 m y 30 m de extensión, y el objetivo es habilitar el paso de vehículos con peso hasta de 52 toneladas.
